Stavebný projekt môže mať dobrú maržu, podpísané zmluvy aj dostatok zákaziek, no napriek tomu mu môže chýbať hotovosť. Dôvodom je časový rozdiel medzi tým, kedy investor, zhotoviteľ alebo dodávateľ musí zaplatiť svoje náklady, a tým, kedy dostane peniaze od klienta.

Zisk a hotovosť nie sú to isté. V stavebníctve sa tento rozdiel prejavuje mimoriadne výrazne. Materiál, mzdy, technológie, dopravu a subdodávky treba financovať priebežne, zatiaľ čo úhrada za vykonané práce často prichádza až po fakturácii, kontrole súpisu prác, odovzdaní etapy alebo celého diela. Investor financuje prípravu a realizáciu nehnuteľnosti. Stavebná firma predfinancuje práce a materiál. Dodávateľ technológie musí nakúpiť komponenty, zabezpečiť výrobu a dopravu ešte pred úhradou faktúry. Projekt teda môže byť ekonomicky zdravý, ale bez správne nastaveného cash flow sa môže spomaliť alebo úplne zastaviť. Financovanie v stavebníctve preto nie je iba otázkou úveru. Je to súčasť riadenia projektu, harmonogramu, nákupu, zmluvných podmienok a celkovej finančnej kondície firmy.

Investor, stavbyvedúci a dodávateľ technológie nad projektovou dokumentáciou na aktívnej stavbe s časovou osou financovania projektu: investícia, realizácia, fakturácia a úhrada.
Popis obrázka:

Investor, stavbyvedúci a dodávateľ technológie spoločne analyzujú projektovú dokumentáciu na aktívnej stavbe bytového alebo priemyselného objektu. Nad pracovným stretnutím je znázornený finančný cyklus stavebného projektu s jednotlivými etapami investícia, realizácia, fakturácia a úhrada, ktoré ilustrujú časový priebeh financovania výstavby.

👉 CTA: Plánujete výstavbu, rekonštrukciu alebo väčší stavebný projekt? Zistite, ako správne nastaviť financovanie ešte pred podpisom zmluvy a predíďte problémom s hotovosťou počas realizácie. Pozrite si možnosti firemného financovania od Pontefin.


Zisk na papieri ešte neznamená peniaze na účte

Firma môže vykazovať zisk a zároveň nemať dostatok likvidity na zaplatenie materiálu, miezd alebo subdodávateľov. Rozhodujúci nie je iba výsledok hospodárenia, ale aj okamih, keď peniaze reálne prídu a odídu.

Výsledovka ukazuje, či firma za určité obdobie vytvorila zisk. Cash flow však ukazuje, či má v konkrétnom čase peniaze na svojom účte. Medzi týmito dvoma pohľadmi môže vzniknúť veľký rozdiel. Stavebná firma môže mať vystavenú faktúru vo výške 300 000 eur a započítanú maržu. Ak však klient faktúru uhradí až o 60 dní, firma dovtedy musí z vlastných zdrojov zaplatiť materiál, mzdy, odvody, dopravu, mechanizáciu a subdodávateľov. Podobná situácia vzniká pri investorovi. Projekt môže mať dobrú predajnú cenu a očakávanú návratnosť, no peniaze z predaja bytov alebo prenájmu prídu neskôr než náklady na pozemok, projektovanie, povoľovanie a samotnú výstavbu. Ekonomicky perspektívny projekt preto môže byť dočasne bez hotovosti. A práve toto obdobie treba naplánovať ešte pred začiatkom realizácie.


Jeden stavebný projekt, tri rozdielne finančné reality

Investor, stavebná firma a dodávateľ sa podieľajú na rovnakom projekte, ale každý z nich financuje inú fázu a čelí inému časovému nesúladu medzi výdavkami a príjmami.

Finančný reťazec výstavby sa začína skôr, než na pozemok príde prvý stroj. Investor potrebuje kapitál na prípravu projektu. Zhotoviteľ potrebuje financovať realizáciu. Dodávateľ musí zabezpečiť materiál alebo technológiu. Ak sa finančný problém objaví v jednom článku reťazca, môže ovplyvniť všetkých ostatných. Meškajúca úhrada investorovi skomplikuje čerpanie ďalšej etapy. Oneskorená platba generálnemu zhotoviteľovi sa prenesie na subdodávateľov. Dodávateľ bez prevádzkového kapitálu nemusí vedieť objednať komponenty alebo dokončiť výrobu.

Tabuľka-Kde vzniká potreba financovania

Účastník projektuČo musí financovať vopredKedy zvyčajne prichádza príjemTypické riziko
Investor alebo developerPozemok, projektovanie, povoľovanie, výstavbu a technický dozorPo čerpaní úveru, predaji alebo prenájme nehnuteľnostiNedostatok zdrojov medzi etapami projektu
Stavebná a realizačná firmaMateriál, mzdy, stroje, dopravu a subdodávkyPo odsúhlasení prác a splatnosti faktúrZákazky rastú rýchlejšie než disponibilná hotovosť
Dodávateľ produktov a technológiíZásoby, výrobu, komponenty, montáž a logistikuPo dodaní, montáži alebo odovzdaní technológieDlhá výrobná lehota a oneskorená úhrada
SubdodávateľPracovníkov, náradie, dopravu a spotrebný materiálPo úhrade od generálneho zhotoviteľaZávislosť od platobnej disciplíny vyššieho článku
Popis tabuľky:

Tabuľka porovnáva potrebu financovania, čas príchodu príjmov a typické finančné riziká investora, stavebnej firmy, dodávateľa technológií a subdodávateľa.


Kde sa peniaze počas výstavby najčastejšie „zaseknú“

Najväčší tlak na financie nevzniká vždy pri strate. Často ho spôsobí rýchly rast zákaziek, dlhá splatnosť faktúr, retenčné zádržné, oneskorené odovzdanie etapy alebo vysoký nákup materiálu na začiatku projektu.

V stavebníctve vzniká potreba dodatočného kapitálu najmä vtedy, keď sa časový plán nákladov nezhoduje s platobným kalendárom projektu.

Typické situácie sú:

  • investor musí vložiť vlastné zdroje ešte pred prvým čerpaním bankového financovania,
  • stavebná firma nakúpi materiál skôr, než môže vystaviť faktúru,
  • faktúru možno vystaviť až po odsúhlasení súpisu vykonaných prác,
  • časť ceny zostáva zadržaná ako zádržné až do odstránenia nedostatkov alebo uplynutia dohodnutého obdobia,
  • dodávateľ technológie financuje výrobu niekoľko mesiacov pred montážou,
  • firma získala viac zákaziek naraz, ale nemá dostatočný prevádzkový kapitál na ich paralelnú realizáciu.

Rast firmy môže paradoxne tlak na hotovosť ešte zvýšiť. Každá nová zákazka prináša budúce tržby, ale súčasne vyžaduje peniaze na svoj rozbeh. Bez finančnej rezervy sa môže úspech zmeniť na prevádzkový problém.


Typový príklad: zákazka je zisková, hotovosť chýba

Ak stavebná firma platí svoje náklady priebežne, no faktúry dostáva uhradené až po 60 dňoch, musí predfinancovať minimálne dve fázy realizácie. Zmluvný zisk jej v tom okamihu ešte nepomôže.

Predstavme si realizačnú firmu, ktorá získala zákazku na výstavbu výrobnej haly. Mesačne vykoná práce za 400 000 eur bez DPH. Priame hotovostné náklady na materiál, pracovníkov, stroje a subdodávky predstavujú približne 300 000 eur mesačne. Odberateľ uhrádza faktúry so 60-dňovou splatnosťou a z každej faktúry ponecháva desať percent ako zádržné. Pred príchodom prvej pravidelnej úhrady môže firma potrebovať predfinancovať približne dva mesiace priamych nákladov, teda okolo 600 000 eur, ku ktorým sa pridávajú režijné výdavky a ďalšie krátkodobé záväzky. Desať percent fakturovanej ceny zostáva navyše dočasne viazaných v zádržnom. Projekt pritom môže mať dobrú maržu. Problémom nie je jeho ziskovosť, ale časový nesúlad medzi platbami. Ide o zjednodušený modelový príklad. Skutočná potreba financovania závisí od harmonogramu, záloh, DPH, platobných podmienok, zádržného, zásob a finančnej kondície konkrétnej firmy.

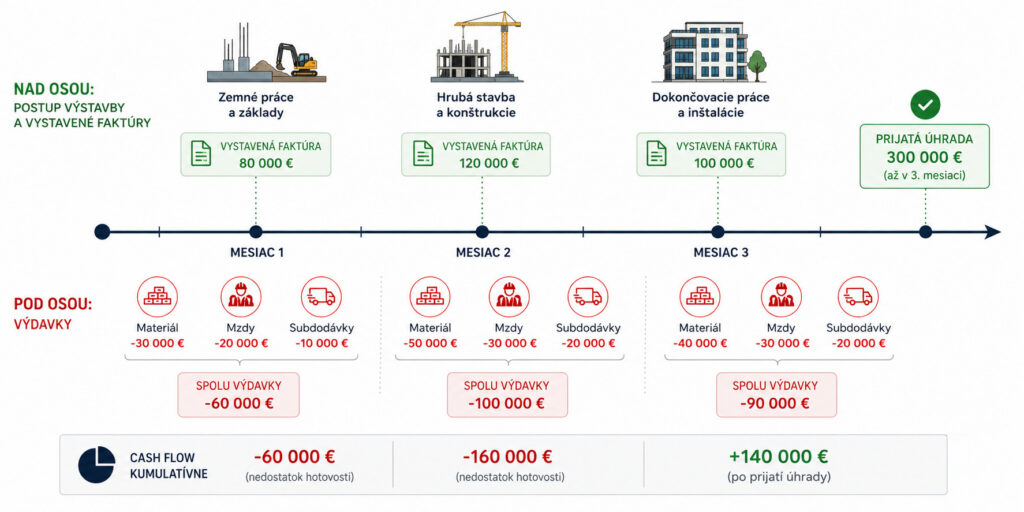

Infografika časového priebehu cash flow stavebného projektu s tromi mesiacmi, zobrazujúca postup výstavby, vystavené faktúry, výdavky na materiál, mzdy a subdodávky, pričom prvá úhrada prichádza až v treťom mesiaci.
Popis obrázka:

Infografika znázorňuje časový priebeh cash flow stavebného projektu počas troch mesiacov. Nad časovou osou je zobrazený postup výstavby, vystavené faktúry a okamih prijatia úhrady, zatiaľ čo pod osou sú vyznačené priebežné výdavky na materiál, mzdy a subdodávky. Vizuál názorne ukazuje, že prvá úhrada prichádza až v treťom mesiaci, keď už stavebná firma musela financovať väčšinu nákladov z vlastných alebo cudzích zdrojov.


Aké možnosti financovania reagujú na rozdielne situácie

Neexistuje jeden univerzálny finančný produkt pre všetky stavebné projekty. Iný nástroj potrebuje investor kupujúci nehnuteľnosť, iný zhotoviteľ financujúci materiál a iný dodávateľ čakajúci na úhradu faktúry.

Výber financovania by mal vychádzať z účelu, dĺžky potreby, očakávaného zdroja splatenia a schopnosti firmy úver bezpečne obsluhovať.Medzi riešenia využiteľné v stavebnom segmente patria investičné a prevádzkové úvery, leasing, faktoring, financovanie kontraktov a bankové záruky. Rovnaké možnosti uvádza aj Pontefin vo svojom prehľade firemného financovania.

👉 CTA: Potrebujete financovať stavebnú zákazku, nákup materiálu, technológií alebo preklenúť obdobie do úhrady faktúr? Vyberte si riešenie, ktoré zodpovedá vašej situácii, a zistite, aké možnosti ponúka Pontefin pre podnikateľov v stavebníctve.


Tabuľka-Rozhodovací prehľad

SituáciaMožné riešenieTypické použitie v stavebníctveNa čo si dať pozor
Dlhodobá investícia do nehnuteľnosti alebo výrobnej halyInvestičný alebo splátkový úverKúpa, výstavba, rekonštrukcia, technológieReálna návratnosť, vlastné zdroje a schopnosť splácať
Dočasný nedostatok prevádzkového kapitáluPrevádzkový úver alebo povolené prečerpanieMateriál, mzdy, pohonné hmoty, zásobyNepoužívať krátkodobé zdroje na trvalo stratovú prevádzku
Firma získala kontrakt, no potrebuje kapitál na jeho realizáciuFinancovanie kontraktovVýroba, materiál, montáž, subdodávkyKvalita zmluvy, harmonogram a bonita objednávateľa
Firma čaká na úhradu vystavenej faktúryFaktoringPohľadávky voči developerovi, generálnemu dodávateľovi alebo inému odberateľoviPostúpiteľnosť a kvalita pohľadávky, cena služby
Nákup stavebných strojov, vozidiel alebo technológiíLeasingMechanizácia, úžitkové vozidlá, výrobné zariadeniaCelkové náklady, akontácia a podmienky poistenia
Tender alebo požiadavka na zabezpečenie záväzkuBanková zárukaZáruka do tendra, za zaplatenie alebo za vykonanie dielaDopad na úverové limity a požadované zabezpečenie
Popis tabuľky:

Rozhodovací prehľad prepája konkrétnu finančnú situáciu firmy s vhodným spôsobom financovania, jeho použitím v stavebníctve a hlavnými podmienkami, ktoré treba preveriť.

Výber produktu musí vždy vychádzať z individuálnych údajov firmy. Financovanie nevyrieši dlhodobú stratovosť ani zle nacenenú zákazku. Môže však preklenúť časový rozdiel pri ekonomicky životaschopnom projekte.


Lepšie financovanie sa začína ešte pred podpisom zákazky

Najlepší čas riešiť financovanie nie je deň pred splatnosťou faktúr. Potrebu kapitálu treba vypočítať pri príprave rozpočtu, harmonogramu a zmluvných podmienok.

Finančný plán projektu by mal vzniknúť spolu s realizačným harmonogramom. Nestačí vedieť, aké budú celkové výnosy a náklady. Firma potrebuje poznať ich rozloženie v čase.

Pred podpisom zákazky je vhodné preveriť najmä:

  • výšku zálohy a podmienky jej použitia,
  • interval fakturácie a spôsob schvaľovania vykonaných prác,
  • splatnosť faktúr,
  • výšku a dobu uvoľnenia zádržného,
  • platobné podmienky dodávateľov a subdodávateľov,
  • najvyššiu očakávanú potrebu prevádzkového kapitálu,
  • rezervu na zmenu cien, oneskorenie alebo dodatočné práce.

Tabuľka-Bežný prístup verzus lepší prístup

Bežný prístupLepší prístup
Financovanie sa rieši až pri nedostatku peňazíPotreba kapitálu sa plánuje pred spustením projektu
Sleduje sa iba marža zákazkySleduje sa marža aj mesačný cash flow
Počíta sa s úhradou faktúr presne v termínePlán pracuje aj s rezervou na oneskorenie
Každá zákazka sa hodnotí samostatnePosudzuje sa súbeh všetkých projektov firmy
Banka dostane podklady na poslednú chvíľuFinančné výkazy a prognózy sa pripravia vopred
Popis tabuľky:

Tabuľka ukazuje rozdiel medzi reaktívnym riešením nedostatku hotovosti a preventívnym plánovaním cash flow, ktoré zohľadňuje súbeh projektov, platobné rezervy a včasnú prípravu podkladov.

Takýto prístup dáva manažmentu čas upraviť zálohy, platobný kalendár, harmonogram nákupov alebo spôsob financovania. Je podstatne lacnejšie plánovať likviditu vopred než hasiť jej nedostatok uprostred rozostavanej zákazky.


Čo pri financovaní sleduje finančná inštitúcia

Banku nezaujíma iba hodnota zákazky alebo atraktivita projektu. Posudzuje schopnosť firmy vytvárať zdroje, splácať záväzky a zvládnuť aj menej priaznivý vývoj.

Podpísaná zmluva je dôležitý podklad, sama však nemusí postačovať. Pri posudzovaní financovania sa hodnotí finančná kondícia firmy, jej zadlženosť, vývoj tržieb, ziskovosť, cash flow, existujúce záväzky, platobná disciplína a kvalita obchodného prípadu. Pontefin podľa svojich aktuálnych podkladov vytvára digitálnu finančnú analýzu z viac ako 60 finančných ukazovateľov, umožňuje osloviť viacero bánk a následne s nimi komunikovať cez online prostredie. Pontefin nie je priamym poskytovateľom úveru; jeho úlohou je pomôcť podnikateľovi zorientovať sa vo financovaní a prepojiť ho s bankami a relevantnými finančnými inštitúciami. Pre majiteľa stavebnej alebo dodávateľskej firmy má takáto analýza hodnotu aj pred samotnou žiadosťou. Ukáže, ako môžu finančné údaje firmy pôsobiť navonok a ktoré oblasti treba pred rokovaním lepšie vysvetliť alebo upraviť.

Notebook s finančnou analýzou firmy na pracovnom stole staveniska vedľa projektových výkresov, harmonogramu výstavby, kalkulácie projektu a ochrannej prilby.
Popis obrázka:

Na pracovnom stole priamo v prostredí aktívneho staveniska sa nachádza notebook s otvorenou finančnou analýzou firmy, vedľa ktorého sú rozložené projektové výkresy, harmonogram výstavby, kalkulácia projektu, kalkulačka a ochranná prilba. Vizuál znázorňuje prepojenie finančného plánovania, riadenia stavebného projektu a analýzy ekonomických ukazovateľov, ktoré pomáhajú pri rozhodovaní o financovaní výstavby.


Čo to znamená pre prax

Financovanie treba vnímať ako súčasť prípravy a riadenia výstavby, nie ako samostatnú administratívnu úlohu účtovného oddelenia.

Pre investora a developera to znamená zosúladiť vlastné zdroje, bankové čerpanie, harmonogram výstavby a budúce príjmy z predaja alebo prenájmu. Pre stavebnú a realizačnú firmu je rozhodujúce preveriť, koľko peňazí bude potrebovať pred prvou úhradou a aký dopad bude mať súbeh viacerých zákaziek. Pre dodávateľa produktov alebo technológií je dôležité plánovať nákup komponentov, výrobnú kapacitu, sklad, dopravu, montáž a splatnosť odberateľskej faktúry ako jeden finančný cyklus. Pre všetkých platí rovnaké pravidlo: dobrá zákazka musí byť nielen zisková, ale aj financovateľná.


Limity a odporúčania

Externý kapitál môže podporiť zdravý projekt, ale nenahradí správnu kalkuláciu, riadenie rizík ani dostatočnú maržu.

Pred prijatím financovania treba posúdiť jeho cenu, splatnosť, zabezpečenie, podmienky čerpania a vplyv na celkovú zadlženosť firmy. Dôležité je tiež preveriť, či bude zdroj splatenia dostupný v očakávanom čase.

Firma by nemala financovaním dlhodobo zakrývať:

  • opakovane stratové zákazky,
  • nesprávne nastavené ceny,
  • chronicky slabú platobnú disciplínu odberateľov,
  • neprimeranú závislosť od jedného projektu,
  • rast, ktorý organizačne alebo kapacitne nezvláda.

Finančný produkt má riešiť konkrétnu a časovo definovanú potrebu. Pri významnej investícii alebo zložitejšej finančnej situácii je vhodné pracovať s individuálnou analýzou a odbornou konzultáciou.


Záver

V stavebníctve sa projekt nezastaví iba pre nedostatok zákaziek. Zastaviť ho môže aj chýbajúca hotovosť medzi nákupom materiálu, vykonaním práce a úhradou faktúry. Financovanie v stavebníctve začína pochopením celého finančného cyklu projektu. Investor, zhotoviteľ aj dodávateľ musia vedieť, koľko kapitálu potrebujú, na aké obdobie a z akého zdroja ho splatia. Ziskovosť zostáva základom. Bez dobre riadeného cash flow však ani ziskový projekt nemusí bezpečne prejsť od zmluvy k dokončenej stavbe. Pontefin umožňuje podnikateľom vytvoriť finančnú analýzu firmy, zorientovať sa v možnostiach financovania a osloviť viaceré banky prostredníctvom digitálneho procesu. Registrácia, analýza a žiadosť o financovanie prebiehajú v online prostredí.

Článok má informačný charakter. Vhodnosť konkrétneho spôsobu financovania závisí od finančnej kondície firmy, projektu, zmluvných podmienok a individuálneho posúdenia finančnou inštitúciou.


FAQ

Prečo môže byť ziskový stavebný projekt bez peňazí?

Pretože náklady na materiál, mzdy, techniku a subdodávky vznikajú skôr než príjmy z faktúr, predaja alebo čerpania financovania. Zisk môže byť vykázaný, ale hotovosť ešte nemusí byť na účte.

Ako sa financuje prevádzka stavebnej firmy?

Podľa situácie môže firma využívať vlastné zdroje, zálohy, prevádzkový úver, povolené prečerpanie, financovanie kontraktov alebo faktoring. Vhodnosť riešenia závisí od účelu a finančnej kondície firmy.

Čo je financovanie kontraktov?

Ide o financovanie nákladov potrebných na realizáciu už získanej obchodnej alebo výrobnej zákazky. Môže pokrývať materiál, výrobu, pracovníkov, dopravu a subdodávky.

Kedy môže stavebná firma využiť faktoring?

Najmä vtedy, keď má vystavené faktúry voči bonitným odberateľom, ale nechce čakať do ich splatnosti. Podmienky závisia od kvality a postupiteľnosti pohľadávok.

Je Pontefin poskytovateľom úveru?

Nie. Pontefin podľa svojho oficiálneho webu nie je priamym poskytovateľom úverov ani nebankovou spoločnosťou. Pomáha podnikateľom analyzovať financie, zorientovať sa v možnostiach a digitálne komunikovať s bankami.


Kontakt/CTA

Pontefin

Adresa: Kálov 356, 010 01 Žilina

Telef.: +421 911 606 081

E-mail: info@pontefin.com

Web: www.pontefin.com

👉CTA: Každý úspešný stavebný projekt potrebuje nielen kvalitnú realizáciu, ale aj správne nastavené financovanie. Ak hľadáte riešenie pre investíciu, prevádzkový kapitál, financovanie kontraktov alebo chcete porovnať ponuky viacerých bánk, obráťte sa na Pontefin.
